市政管道閉水試驗注意事項:
1、閉水試驗是對施工質量總檢驗的重要環節之一,必須引起足夠的重視。滲水量的合格與否與施工過程中每一工序都有一定關系。
2、在做閉水試驗前需對每一座檢查井、管道連接處砂漿全面檢查和整修。
3、當試驗完成且試驗合格后,所堵管道口隨即拆除打開,以免留下堵水隱患。
4、在試驗過程中,如果遇到較大面積的滲水或漏水,應及時將管內存水抽出,進行處理,待處理強度達到要求時,再次灌水試驗,直至合格為準。
更多市政管道閉水試驗的問題可咨詢健明迪檢測。
市政管道閉水試驗滲水量計算:
管道閉水試驗時,應進行外觀檢查,不得有漏水現象,且符合下列規定時,管道閉水試驗為合格:

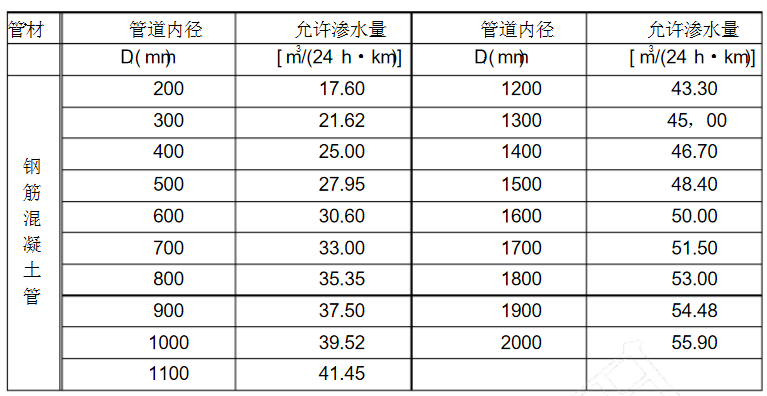

1、實測滲水量小于或等于下表“無壓管道閉水試驗允許滲水量”

2、管道內徑大于表 9.3.5 規定時,實測滲水量應小于或等于按按要求計算的允許滲水量;
3、化學建材管道的實測滲水量應小于或等于按按要求計算的允許滲水量。

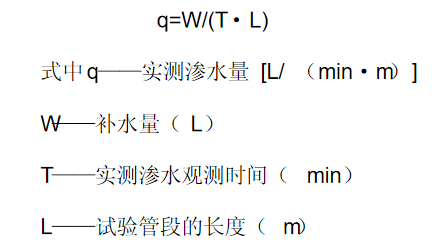

4、實測滲水量應按下式計算:

5、閉水試驗及時做好試驗。
市政管道閉水試驗方法
排水管道閉水試驗,宜從上游往下游進行分段試驗,上游段試驗完畢,可往下游段倒水,以節約用水。
1、試驗段劃分;試驗管段應按井距分隔,長度不應大于 1km,帶井試驗。
2、試驗水頭;試驗水頭應符合下列規定;
1)試驗段上游設計水頭不超過管頂內壁時,試驗水頭從試驗段管頂內壁加 2m計。
2)試驗段上游設計水頭超過管頂內壁時,試驗水頭應以試驗段上游設計水頭加2m計;
3)計算出的試驗水頭小于 10m,但已超過上游檢查井井口時,試驗水頭應以上
游檢查井井口高度為準;
3、試驗步驟
1)首先將檢查井內清理干凈,以免充水后井內浮渣漂浮水面,影響測試精度;
對管接口進行外觀檢查如抹帶有裂縫、脫落等缺陷,及時進行修補,避免灌水時發生漏水而影響試驗。
2)將水泥、膨脹劑和水以一定比例混合, 將試驗段首尾兩井內的上游管口砌 24cm厚的磚堵頭,并用砂漿抹面,將管段封閉嚴密。當堵頭砌好后,養護 3~4d 到一定強度后,方可進行灌水試驗。如下圖所示:
3)雨水管灌滿水后,浸泡時間不小于 24 小時,使管道充分浸透;向污水管內灌水宜分三次進行:第一次灌水為設計水量的 1/3 ;第二次灌水至設計水量的 2/3 ;第三次灌水至設計水量。
4)當試驗水頭達到規定水頭時開始計時,觀測管道的滲水量,直至觀測結束時,若發生滲漏嚴重的情況 , 應不斷地向試驗管段內補水,保持試驗段水頭恒定 , 以便更好地查找滲漏的地方并做標注。滲水量的觀測時間不得小于 30 分鐘。
5)水位觀測
①閉水試驗管道充水時的水位可用水位標尺測定。
②充水至設計水深進行滲水量測定時,應采用水位測針測定水位。水位測針的讀數精度應達 1mm。
③充水至設計水深后至開始進行滲水量測定的間隔時間,應不少于 24h。
④測讀水位的初讀數與第二次讀數的間隔時間,應為 30min。
⑤如第一天測定的滲水量超過允許標準,而以后的滲水量逐漸減少,可繼續延長觀測。
市政管道閉水試驗程序
施工準備→清理檢查井底及內壁→封堵管口(預留洞口)→污水管道注水浸泡→雨水管道注水浸泡→檢查外壁及預留洞口滲水情況→補水測量滲水量→檢查驗收→填寫驗收記錄和抽水回填土方。
市政管道閉水試驗實施準備
按照市政施工工程規程要求,對于雨、污排水管道,施工完成后應做功能性無壓閉水試驗,以檢測安裝的管道及砌筑的檢查井質量。
閉水試驗應從上游往下游分段進行,先做污水管道閉水試驗,后做雨水管道閉水試驗,形成流水段實驗,在管道上游實驗完畢后,可往下游試驗段充水,倒段試驗以節約用水。
依據《給水排水管道工程施工及驗收規范》 GB50268-2008第 9.1.9 條:無壓管道的閉水試驗,條件允許時可一次試驗不超過 5 個連續井段。
在閉水試驗實施前,施工現場應具備以下條件:
1、施工完的管道及檢查井外觀質量及“量測”檢驗均已合格;
2、管道兩端的管堵(磚砌筑)應封堵嚴密、牢固,下游管堵設置放水管和閥門,管堵經核算可以承受相應壓力;
3、現場的水源滿足閉水試驗的需要,不影響其它用水;
4、已選好排放水的位置,不得對周圍環境造成影響。
5、試驗前,用 1:3 水泥防水砂漿將試驗段首尾兩井內的上游管口砌 24cm厚的磚堵頭,并用 l :2.5 防水砂漿抹面,將管段封閉嚴密。
當堵頭砌好后,養護 3~4d 達到一定強度后,方可進行灌水試驗。灌水前,應先對管接口進行外觀檢查,如發現有裂縫,脫落等缺陷,以便及時進行修補,以防灌水時發生漏水而影響試驗。
市政
管道閉水試驗規范來源于《給排水管道工程施工及驗收規范》( GB50268-2008),因此市政管道閉水試驗需按照該規范的要求進行。那么市政管道閉水試驗怎么做?
這里以市政雨、污排水管道閉水試驗實施方案為例,講解如何進行市政管道閉水試驗。
